建築安全技術資訊

建築安全履歷執行流程I()

戴雲發戴雲發結構技師事務所主持技師



一、建築安全履歷的緣起

建築安全履歷協會創始人:戴雲發結構技師,在921地震的倒塌損壞案例研究及執行工地現場結構查核的過程中,發現建築結構的鋼筋工程及混凝土工程施工品質影響結構安全甚巨,也經由不斷的工地查核輔導並在擔任建築相關獎項評審過程中宣導,但始終無法更快速有效提升業界的結構工程施工品質,追究其原因,發現每個工地的鋼筋工常常更換,所以只要是結構重點比較複雜的施工部位,就屢屢無法如圖說施工綁紮定位,因此特別建議執行建築結構安全履歷認證之工地,應以系統化工法進行鋼筋工程,並考量應有專業結構顧問單位協助進行現場的品質控管等,特別制定以下認證之流程,期能做好每個建案的「建築安全履歷」。

二、結構系統設計與鋼筋施工性檢討建議

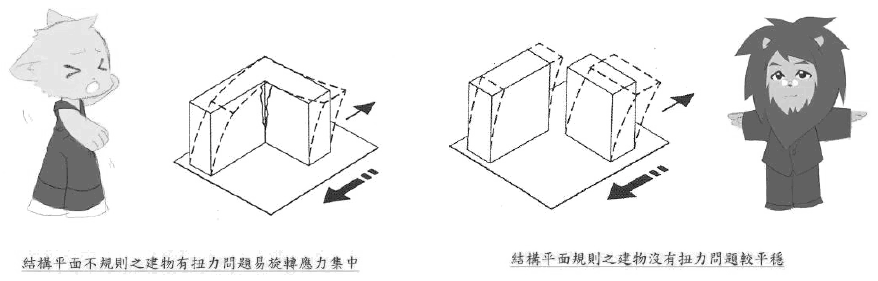

台灣位處地震多的區域,921地震時,很多大樓的破壞倒塌都是因為結構設計時系統規劃不良,所以必須針對結構系統先行檢討,建議採用規則性建築的平面形狀,例如:方形、矩形平面配置可能方正對稱等。

()結構設計檢討

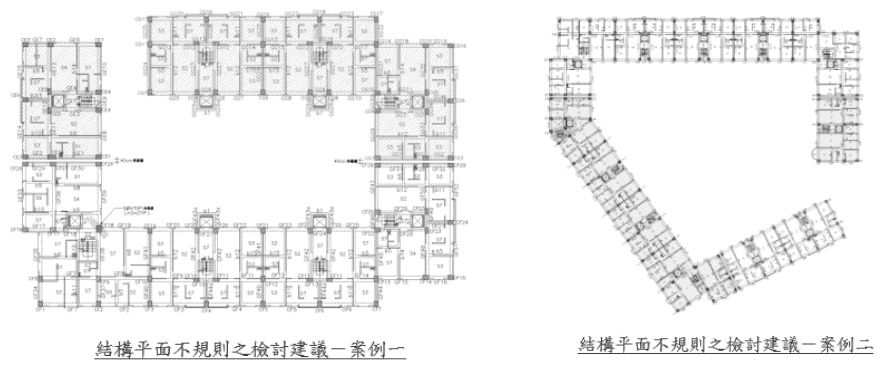

最常碰到之結構設計平面不規則之問題,主要是受限於基地形狀與道路進出之關係。可行之建議改善方式是採伸縮縫將建築物分割成多棟建築,降低大凸角平面之扭轉問題,以提升整體結構安全性。



()鋼筋施工性檢討

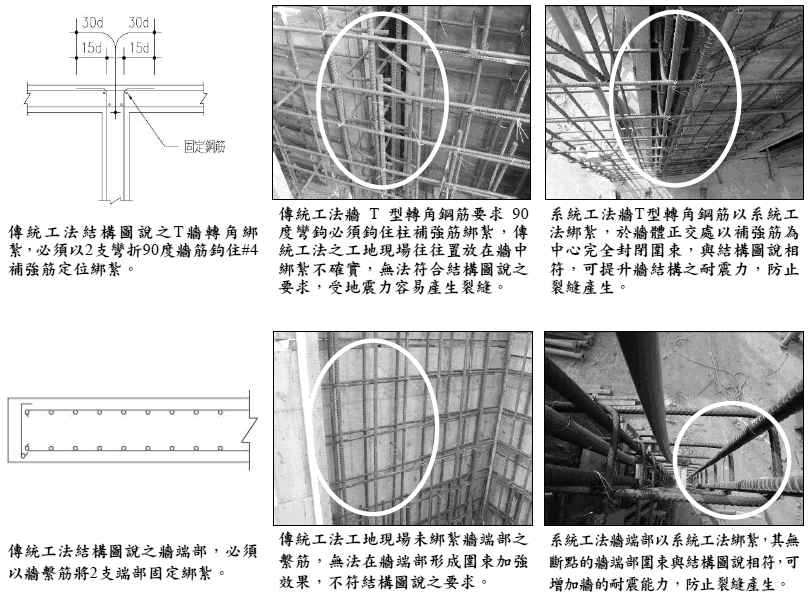

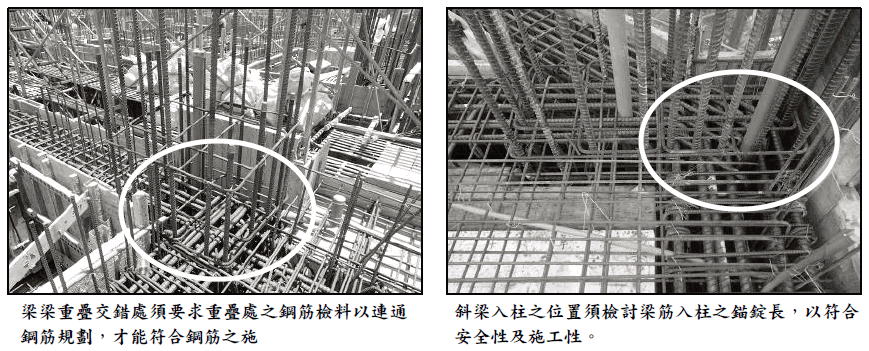

結構體之梁柱交接處是最常發生鋼筋施工性不良的位置,主要是眾多的梁筋與柱筋在梁柱接頭處交錯重疊,造成梁筋無法穿越綁紮及梁筋90度彎鉤密集,造成混凝土澆置搗實不易及梁筋受阻礙,形成入柱錨錠長度不足之問題,因結構設計時期未先行檢討鋼筋施工性,而嚴重影響結構安全。

三、系統化鋼筋工法

結構體之柱牆鋼筋綁尺寸眾多與繁瑣,施工現場若以傳統方式綁在柱的筋綁及牆的各轉角與開口處綁,其施工品質的穩定性難以控制,實在無法執行柱牆建築安全履歷的完整呈現。若採用系統化鋼筋工法,以精的電腦鋼筋裁剪彎折加工替代現場繁複的綁使柱牆鋼筋綁得以系統化、標準化並簡單快速的施工完成又能符合結構設計圖說之標準品質規定。

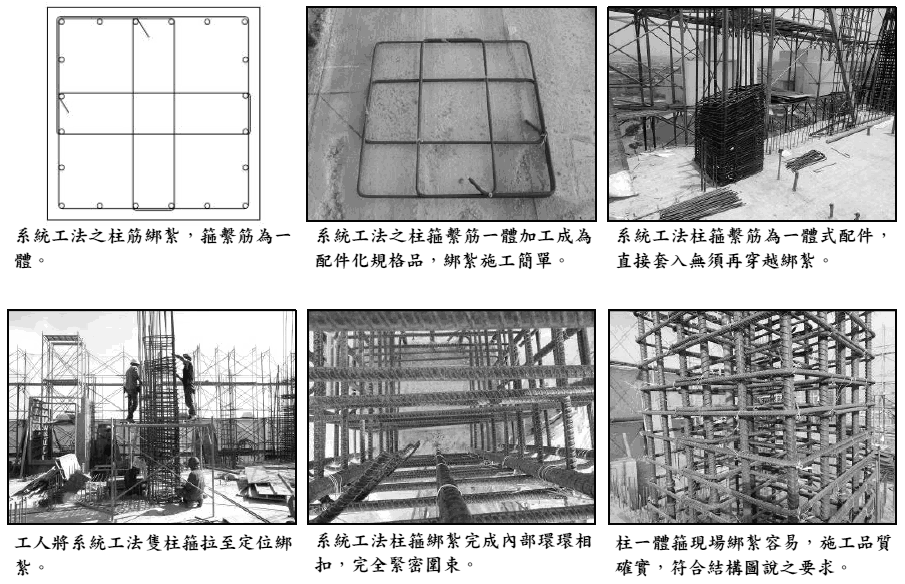

       ()柱筋系統化施工

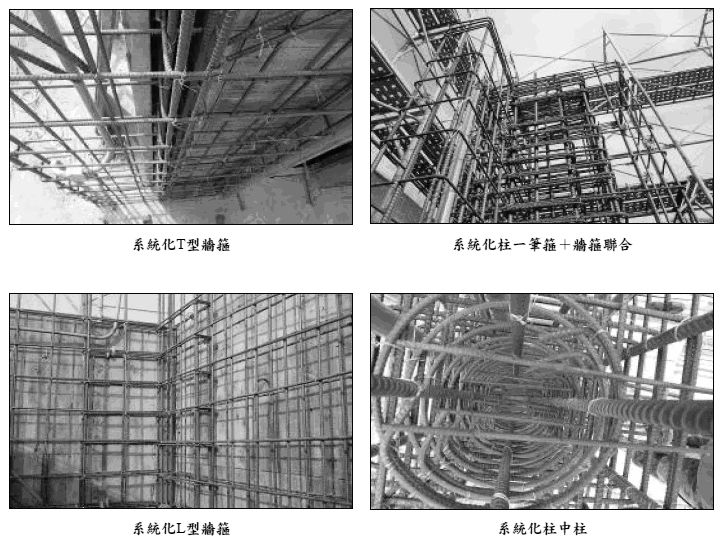

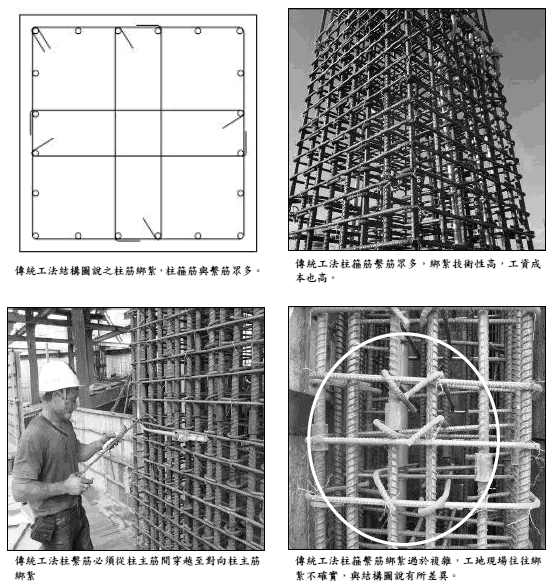

             柱的箍筋綁組成數量眾多,尤其是必須將已彎折的90度及135筋,精從柱主筋間距的縫中穿越至對向的柱主筋鉤住綁,而90度及135度有其長度的規定,其往往大於柱主筋之間距,所以鋼筋工必須嚐試不同的穿越角度,以能在狹小的柱主筋間距裡順利穿越綁完成,況且還必須將90度與135度彎交錯綁,其困難度實難以形容。柱筋系統化施工沒有筋數量眾多的問題,因為它是一體式的配件,也沒有穿越及90度與135度彎交錯綁的問題,因為它是套入式的定位,沒有艱困的技術,執行容易,施工品質安全可靠。

     ()牆筋系統化施工

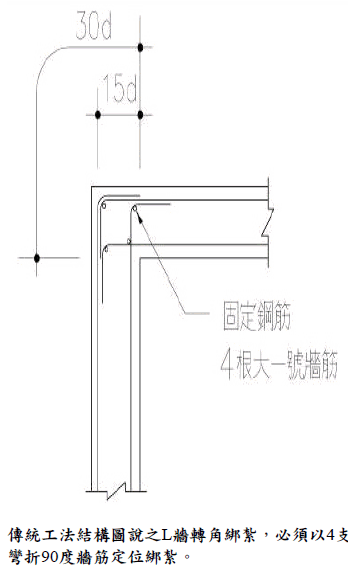

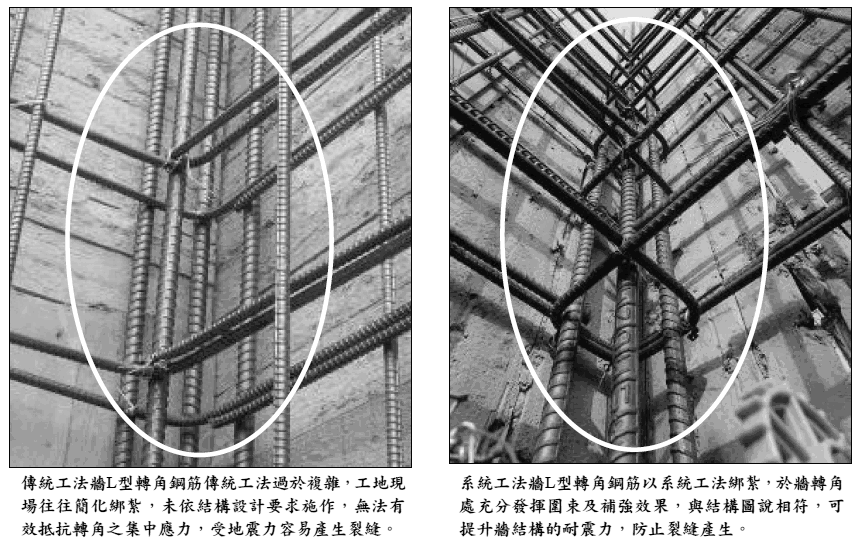

             一般住宅案的牆筋設計大多為#3#4鋼筋,其單位重量輕,以綁紮總重量為施工工錢計價方式的依據情況下,工人都會儘量以最少的時間來含糊帶過,只要求有牆筋樣子出來即可,怕花太多時間綁紮,會得不到應有的計價回饋;再來就是每個轉角綁紮之訂料尺寸不一,加工廠無法精準提供牆筋料,必須靠現場隨時彎折加工綁紮,工人就需花很多的時間在現場找料及作料,造成綁紮牆筋所需的工資成本就更高,這也是業界一直無法將牆筋依照結構設計原意完整綁紮的原因。牆筋系統化工法在各種牆部位的轉角處、正交處及端部等,都以鋼筋加工廠所彎折的一體式配件進行施工,所以可以迅速套入綁紮,沒有煩人的現場找料及彎折加工作業,鋼筋工經過一兩個樓層的訓練就能上手,而且其施工品質符合結構圖說之標準,完全有別於傳統綁紮的作業模式,結構安全性更可靠。





四、系統化施工圖規劃

柱牆系統化鋼筋必須先行規劃、繪製鋼筋施工圖,確認鋼筋加工型式、尺寸與數量並彙整成訂料單,再提送鋼筋加工廠生產各模組化的系統工法鋼筋,加工完成運送至工地現場後,鋼筋領班依鋼筋規劃施工圖先行分料配置,如此便能精準有效的將柱牆鋼筋定位綁紮。

所以系統化鋼筋規劃作業相當重要,其中還涵蓋著系統化連結間,柱牆鋼筋力量最佳的傳遞與圍束抗震檢討,故應由對鋼筋施工圖製作有經驗的結構設計單位,協助系統化鋼筋規劃才是確保安全品質最佳的方式。

()柱筋系統化規劃

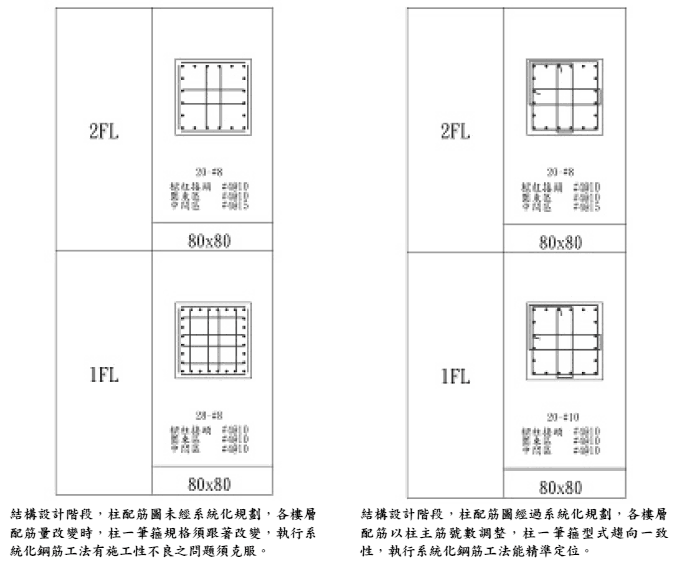

     依照以往柱一筆箍的施工經驗,柱筋的配置量在標準層會逐層縮減,這也造成柱主筋間距會隨樓層而不同,而當採定型之一筆箍就無法像傳統箍繫筋一樣任意的變動柱筋的間距,而產生許多柱主筋無法緊貼柱一筆箍綁紮導致安全品質瑕疵之問題。

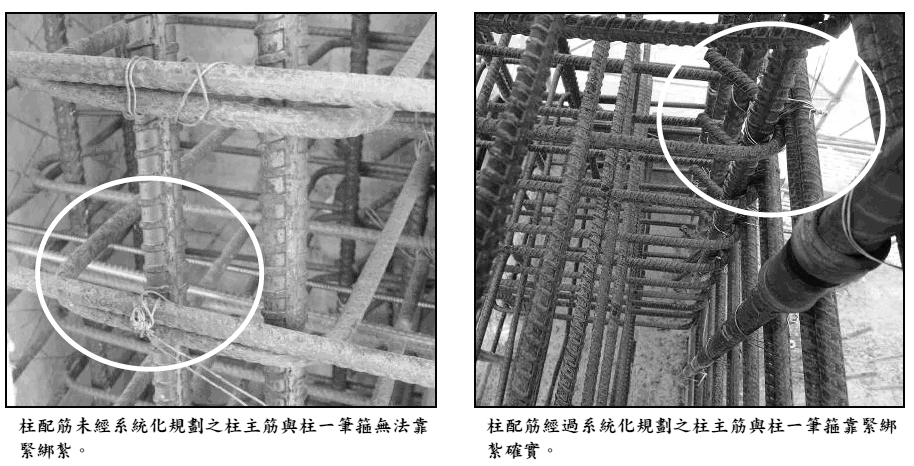

     故柱筋系統規劃必須於結構配筋設計階段即開始進行,有施工經驗的結構設計單位會將柱一筆箍的綁紮施工性一併考慮,由柱主筋的號數調配,控制結構柱主筋在地下層到地上層都能有一致性的定位及型式,使柱主筋能與柱一筆箍間靠緊綁紮,完全符合結構設計要求並且提升施工品質水準。《未完待續》
